Baufortschritt Kletterturm

Text und Bilder: Bernhard Emberger

Die Sektion Beckum im Deutschen Alpenverein errichtet im Phoenix-Park einen neuen Kletterturm. Die erweiterte Kletteranlage bietet viele Trainings­möglichkeiten für unterschiedliche Klettertechniken sowohl für den Breiten- als auch für den Leistungssport.

23. November 2019

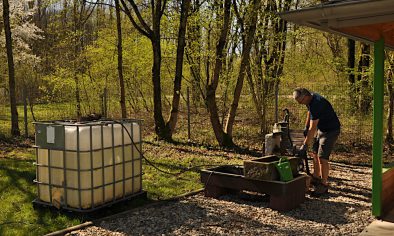

Eine kleine Gruppe Kletterer holt die überzähligen Metallteile, die Reserve für den Turmbau waren, ab. Als Bauvorleistung legten wir ein Kabelkanal zum Turm. Aber auch kleine Anpassungen am Brunnen nahmen wir vor und reinigten die Dachrinnen.

22. November 2019
Franzpötter ebnet den Bereich um das Fundament ein. In der Zwischenzeit ranken weitere Routen am Turm empor: 2x gelb, 2x schwarz, 1x grün.

21. November 2019
Die Planungen für den Bereich unter dem Turm gehen weiter. Dabei sind ganz unerwartete Herausforderungen zu bewältigen: Wie bekommt man einen A0-Plan auf einem A4-Scanner abgelichtet?

Fundamentplan

16. November 2019
Unsere Klettertürme gibt es in Zukunft nur noch im Doppelpack: Klettern XL.



11. November 2019
Die erste Route ist in Orange fertiggestellt: neue Griffe, neue Kletterplatten, neuer Kletterturm – neue Herausforderungen.

10. November 2019

Seit einer Woche steht unser Turm stolz im Phoenix-Park. Alle Arbeiten durch Walltopia sind beendet und die vier Monteure sind nach zwei Monaten auf der Baustelle abgereist. Der Turm ist bereit für die Routenschrauber, die Klettergriffe und -tritte können kommen.

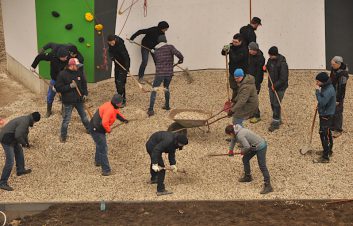

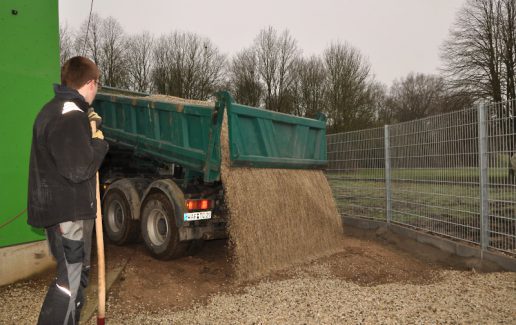

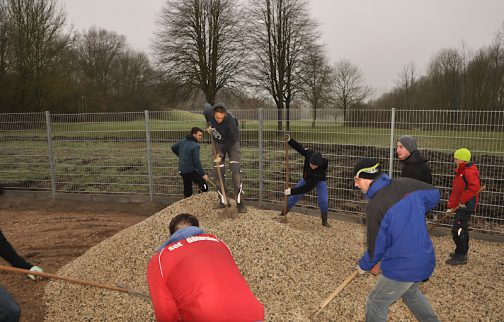

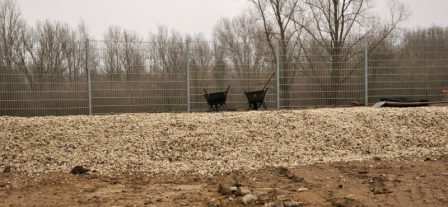

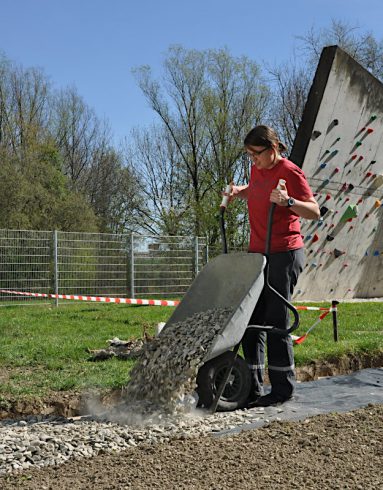

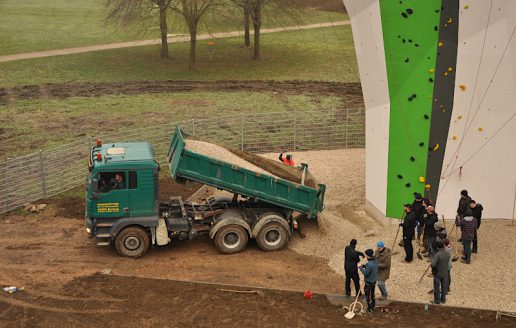

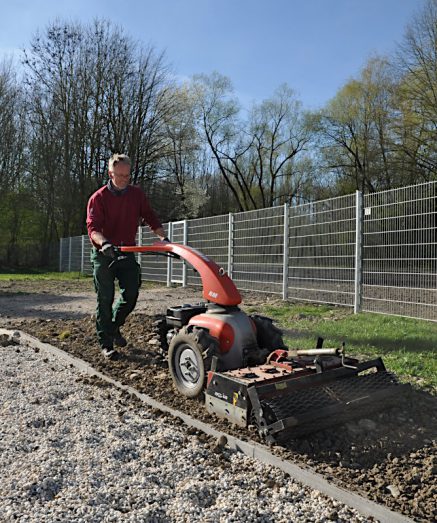

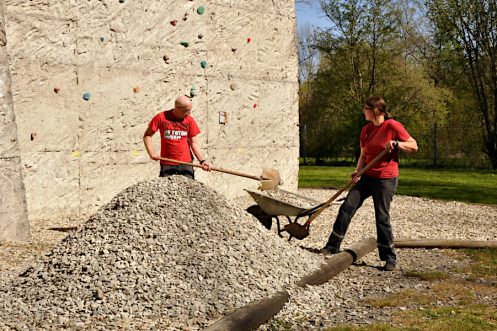

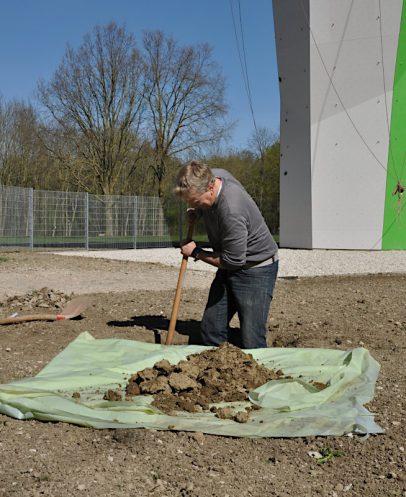

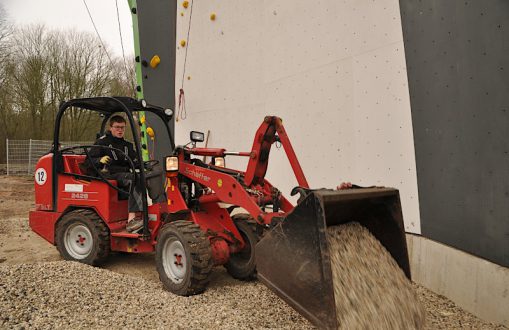

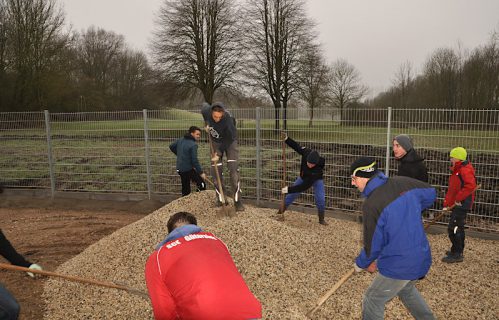

Mit der Übernahme des Kletterturms können wir mit dem Kiesbett unter dem Turm und dem Weg beginnen. Die Umrandung wird abgesteckt und die benötigte Kiesmenge berechnet. Nicht nur die Maschinen sondern auch das Projektteam muss den Widrigkeiten des Untergrunds trotzen.



Die Klettergriffe und -tritte ziehen aus dem Zwischenlager in den neuen Kletterturm um. 2200 Griffe und Tritte benötigen fünf Kombis und zwei Anhänger für den Umzug. Der allererste Griff an der allerersten Route am Turm ist orange.



9. November 2019

Der Bereich um den neuen Kletterturm wird aufgeräumt und gesäubert. Bauabfälle werden eingesammelt und entsorgt.

2. bis 8. November 2019

Die Holzaußenwände werden einer gründlichen Inspektion durch unsere Routenschrauber unterzogen. Der Prüfstatiker ist zufrieden mit der Bauausführung. Die Mitglieder des Projektteams übernehmen den Kletterturm für die Sektion Beckum.

4. bis 7. November 2019

Lypotec aus Ostbevern setzt die Zaunpfosten mit Fundamente und hängt die Zaunmatten ein.



31. Oktober 2019
Durch das nasse Wetter der letzten Wochen werden die Maschinen immer wieder von Widrigkeiten heimgesucht. Heimelig ist es dagegen im Turminneren. Dreimal mehr Sterne als in einem Planetarium funkeln in der Kathedrale.



30. Oktober 2019
Die Dachunterseite wird mit Holzpaneele getäfelt.

24. Oktober 2019

Fast drumherum sind nun fast alle Kletterplatten montiert. Das Turminnere gleicht einem Fachwerkbau: Wie eine Kathedrale erheben sich die Kletterwände. Der Turm ist fast bezugsfertig. Ein Kohlmeisle sucht sich bereits ein nettes Plätzle zum Nisten.



23. Oktober 2019

Die Kletterplatten haben das Dach erreicht. Das erste Mal ziert der Schriftzug des Anlagenbauers Walltopia den Turm.



21. Oktober 2019

Ein weiterer Ring an Kletterplatten ist emporgewachsen.



18. Oktober 2019

Die Mitglieder der Projektgruppe sind glücklich über den schnellen Baufortschritt. Kopfzerbrechen bereitet allerdings die ramponierte Grasnarbe im Baufeld. Aber auch hier finden wir eine Lösung.



16. Oktober 2019

Die Wände sind auf 5 bis 10 Meter Höhe gewachsen. Die Kletterplatten sind über Schraubstangen mit dem Stahlturm verbunden: je Sicherungspunkt für die Exen zwei Streben zum Stahlturm.



15. Oktober 2019

12.500 Schraublöcher für die Griffe und Tritte. Abzüglich 2.200 für tatsächlich genutzte Löcher für Griffe und Tritte verbleiben immer noch 10.300 Nisthöhlen für Kleininsekten (-: Der Alpenverein ist ein Naturschutzverband.



14. Oktober 2019

Die zweite Lieferung an Klettergriffen traf ein und wurde erst mal eingelagert. Heute begann das große Puzzle-Spiel. Jede Platte muss ihren Platz finden.



13. Oktober 2019

Am Sonntag ruht die Arbeit. Der morgige Arbeitstag ist bereits vorbereitet.

12. Oktober 2019

Jetzt werden hunderte von Schrauben nochmals angezogen.

11. Oktober 2019

Das Dach ist fertiggestellt. Nun gehen die Arbeiten für die Walltopia-Mitarbeiter im Trockenen weiter zumindest bei der Montage. Die Kletterplatten werden ausgepackt und sortiert.



10. Oktober 2019

Wegen des Regens wird die Montage des Dachs vorgezogen. Aus der Vogelperspektive ist es leuchtend rot, die Verkleidung der Unterseite kommt erst später.



9. Oktober 2019

Weitere Träger, die der Kontur der Kletterwände folgen, werden montiert. Immer mehr Streben gehen kreuz und quer durch den Stahlturm. Weiter trifft die letzte Lieferung mit dem Dach aus Bulgarien ein.



8. Oktober 2019

Heute war der Prüfstatiker am und auf dem Kletterturm. Die Walltopia-Mitarbeiter haben gut gearbeitet. Der Statiker hat den Turm abgenommen, die Bauarbeiten gehen weiter.

7. Oktober 2019

An den leichterenTrägern lässt sich bereits der zukünftige Wandverlauf erkennen.



6. Oktober 2019

Auf der Baustelle ist ein Ruhetag. Alle Teile sind ordentlich nummeriert und jeder Träger hat seinen Platz. Gebaut wird streng nach 45 Faltplänen im A1- oder A2-Format.



5. Oktober 2019

Auch die Dachträgerkonstruktion ist fast fertiggestellt. Die letzten Träger sind für die überhängenden Kletterwände.



4. Oktober 2019

Auch Regen schreckt die Walltopia-Mitarbeiter nicht ab, in 15 Meter Höhe die Ausleger für die überhängenden Wände und das Dach anzubringen. Hunderte von Schrauben halten den Turm zusammen und müssen fest angezogen werden.

2. Oktober 2019

Die Stahlträgerkonstruktion wird weiter versteift und die Ausleger für die überhängenden Wände angebracht.

30. September 2019

Für die Arbeitshöhe über 15 Meter mussten größere Arbeitsmaschinen eingetauscht werden. Erst jetzt konnten die Dachträger montiert werden.

29. September 2019

Die Sektion Beckum und das Projektteam „Kletteranlage 2020“ feiern das Richtfest mit den Kletterern und Vereinsmitgliedern, mit Vertretern der Stadt Beckum, mit Sponsoren und Förderern sowie mit den bauausführenden Unternehmen und Medienvertretern.

24. September 2019

Eine Vielzahl an Querträgern versteift die Konstruktion.

21. September 2019

Heute bereits hat die innere Stahlträgerkonstruktion die Endhöhe von rund 15 Meter erreicht.

20. September 2019

Die ersten Stützen der Stahlträgerkonstruktion ragen 5 Meter in die Höhe.

20. September 2019

Die erste Lieferung der Klettergriffe und -tritte trifft ein.

Seit 11. September 2019

Vier Mitarbeiter von Walltopia reisen aus Bulgarien an. Die erste Lieferung der inneren Stahlträgerkonstruktion des Turms trifft ein. Walltopia montiert die Stahlträger.

August 2019

Die Beckumer Firma Franzpötter hob den Boden für das Fundament aus und brachte den Unterbau ein. Die Bauunternehmung Joh. Vögeler aus Beelen fertigte die Stahlarmierung und goss darauf den Betonsockel. 10 Tonnen Stahl und 100 Kubikmeter Beton verankern den Turm fest im Boden des Phoenix-Parks.

Juli 2019

Walltopia beginnt mit der Fertigung der Turmbauteile in ihren Werkstätten in Sofia/Bulgarien.

28. Juni 2019

Die Sektion Beckum feiert den ersten Spatenstich mit Vertretern der Stadt Beckum, den Sponsoren und Förderern, mit den bauausführenden Unternehmen sowie mit Vereinsmitgliedern und Freunden des Vereins.

25. Juni 2019

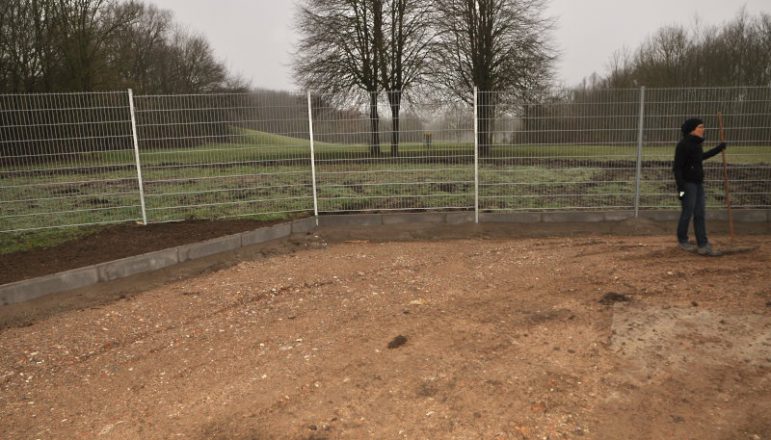

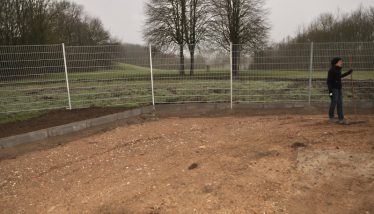

Die Stadt Beckum genehmigt den Bau des zweiten Kletterturms im Phoenix-Park. Dort wird mit Pflöcken und Band die Grundfläche des neuen Kletterturms markiert.

12. Februar 2019

Thomas Roßbach (1. Vorsitzender) und Jürgen Brexler (2. Vorsitzender) unterschreiben auf der Vorstands- und Beiratssitzung den Kaufvertrag mit Walltopia für die Errichtung eines Kletterturms. Ebenfalls wurde der Bauantrag unterschrieben.

23. Februar 2018

Die Mitgliederversammlung der Sektion Beckum im Deutschen Alpenverein e. V. beschließt einstimmig die Erweiterung der Kletteranlage um einen zweiten Kletterturm.
